Saumur est une ville en pleine transformation ! Retrouvez ici l’ensemble des projets actuels qui façonnent la ville de demain.

Plan vélo : route de Rouen

Parce qu’il correspond à un nouveau mode de vie, parce qu’il est non-polluant, parce qu’il participe à la qualité du cadre de vie, notamment dans une ville qui accueille 1,3 million de touristes par an, la Ville de Saumur souhaite favoriser la place du vélo en poursuivant un programme ambitieux de travaux.

Capture décran 2022 04 26 à 12.07.49

La rue de Rouen : une zone à risque pour les cyclistes

Depuis la construction au 19e siècle des 3 ponts qui permettent le franchissement du Thouet et des 2 bras de la Loire, l’axe Nord-Sud de Saumur, du rond-point de Bournan au rond-point Lucien Méhel, irrigue la ville de bout en bout.

Cet axe permet de relier les zones d’habitat, des zones d’emploi, le centre-ville avec ses commerces et ses activités culturelles, le quartier des Ponts, la gare de Saumur, ainsi que nombre d’équipements et d’établissements scolaires.

Du fait de discontinuités et de franchissements d’intersections qui génèrent insécurité et inconfort pour les utilisateurs, cet axe est aujourd’hui peu utilisé par les cycles. Située entre la Loire et le Rond-point Lucien Méhel, qui supporte un trafic important, la rue de Rouen constitue une barrière dissuasive aux déplacements quotidiens en vélo.

L’enquête réalisée en 2020 par la Communauté d’Agglomération Saumur Val de Loire auprès des habitants du territoire sur leurs pratiques cyclables du quotidien a fait émerger cet axe comme un point de difficultés au même titre que le carrefour du Pont Fouchard, qui a été traité depuis.

Les travaux

Afin de favoriser les trajets quotidiens dont les trajets domicile-travail et domicile-établissements scolaires, la requalification complète des trottoirs de la rue de Rouen est indispensable. Ce projet répond à une attente forte de la population saumuroise.

Cette opération consiste à aménager une piste cyclable unidirectionnelle sur chaque trottoir en séparant les piétons des cycles. Cela est possible grâce à la largeur disponible sur les trottoirs. Les traversées des voies de jonction seront sécurisées grâce à une signalétique adaptée.

Dans ce cadre, il sera procédé, au préalable à l’effacement des réseaux aériens entre le carrefour avec l’avenue des Maraîchers et le rond-point Lucien Méhel.

Le point

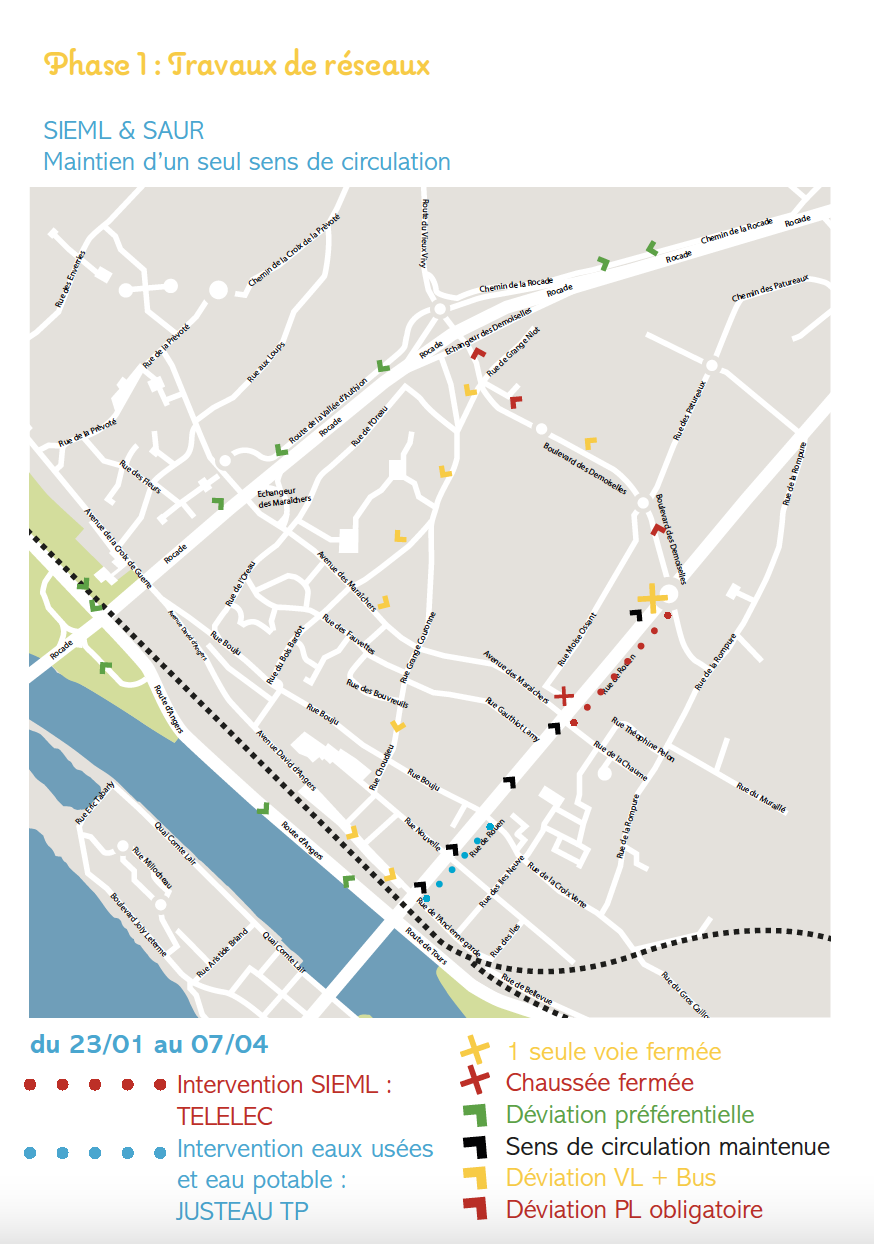

Capture décran 2023 03 07 à 15.39.56Les travaux route de Rouen ont commencé le 23 janvier 2023 et suivent 3 phases :

  1. Fin janvier à fin mars : effacement des réseaux par le SIEML
    • présence de 2 entreprises pour l’effacement des réseaux électriques (Telelec pour le compte du SIEML) et pour les réseaux d’eau (Justeau TP pour le compte de la SAUR)
  2. De janvier à juin : travaux sur les réseaux d’eau potable et eaux usées par la SAUR
    • présence de 2 entreprises pour les réseaux d’eau (Justeau TP pour le compte de la SAUR) et les premiers travaux de création des pistes cyclables (TPPL pour le compte de la Ville)
  3. À compter d’avril pour une durée prévisionnelle de 5 mois : travaux d’aménagement par la Ville
    • présence d’1 entreprise pour l’aménagement des pistes cyclables (TPPL pour le compte de la Ville)



Document téléchargeable
